創新安裝技術應用於德國Kaskasi離岸風場

距離德國外海的Kaskasi離岸風場將於2021年第三季開始進行建造,並預計在2022年的第四季開始商轉,其離岸風場的總發電量為342MW,期望可為40萬戶家庭用電帶來綠色電力。Kaskasi離岸風場在本次的施工計畫中,有別於過去以樁鎚進行打樁的方式,將利用振動打樁的方式進行支撐結構的安裝,並且將嘗試使用新開發的構件來增加結構穩定性,本次的安裝過程也將會與相對應的研究團隊合作,進行施工時的各式量測及研究。

一、 Kaskasi離岸風場介紹

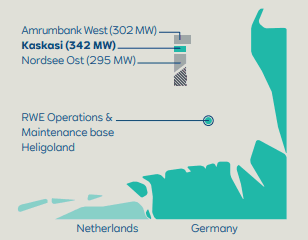

Kaskasi離岸風場位於德國外海,距離Heligoland島以北35公里,Heligoland島同時也將作為Kaskasi離岸風場營運維護的基地,開發商為RWE,本次計畫為RWE的第六座離岸風電場,上方的Amrumbank West (總發電量302MW)及下方的Nordsee Ost(總發電量295MW)其開發商亦為RWE,其Kaskasi離岸方場相對位置如下圖所示。Kaskasi離岸風場於2020年底取得德國海事局(BSH)的批准,並預計於2021年第三季開始進行風場的建造,預計2022年夏季試營運,2022年第四季開始商轉。本離岸風場總發電量為342MW,由38支西門子的9MW風機組成的離岸風場,每年將能供應40萬戶家庭用電。


二、 Kaskasi離岸風場安裝施工應用的技術

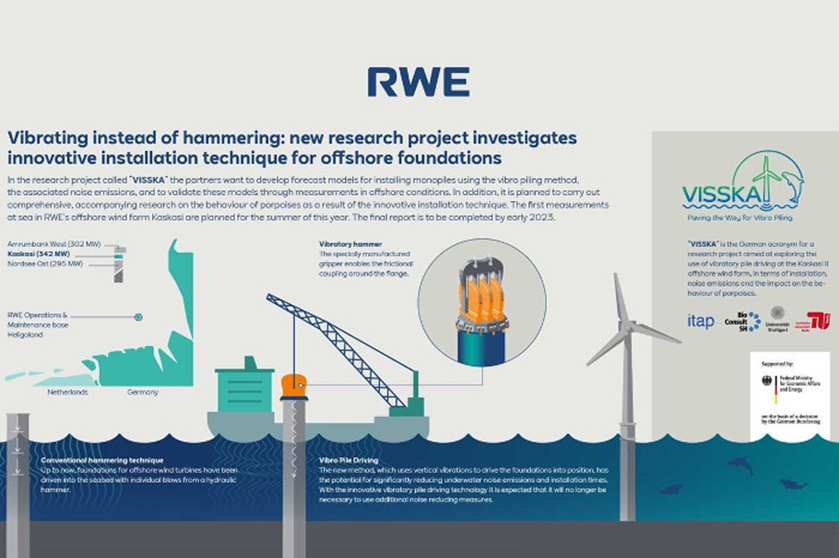

Kaskasi離岸風場風機支撐結構為單樁式基礎,過去風機基礎會利用樁鎚進行支撐結構的安裝,施工期間必須注意打樁造成的噪音,是否會對於海洋生物造成影響,並且採取相對應的方式來減低衝擊,如氣泡幕等措施,而RWE在本計畫中預計使用振動式打樁方式進行,有別於過去打樁方式,振動式的打樁方式是利用垂直振動來將基礎貫入到預計的位置,以此方式可以大幅度的減少打樁的噪音,並且減少安裝時間,其振動式打裝示意圖如下圖。

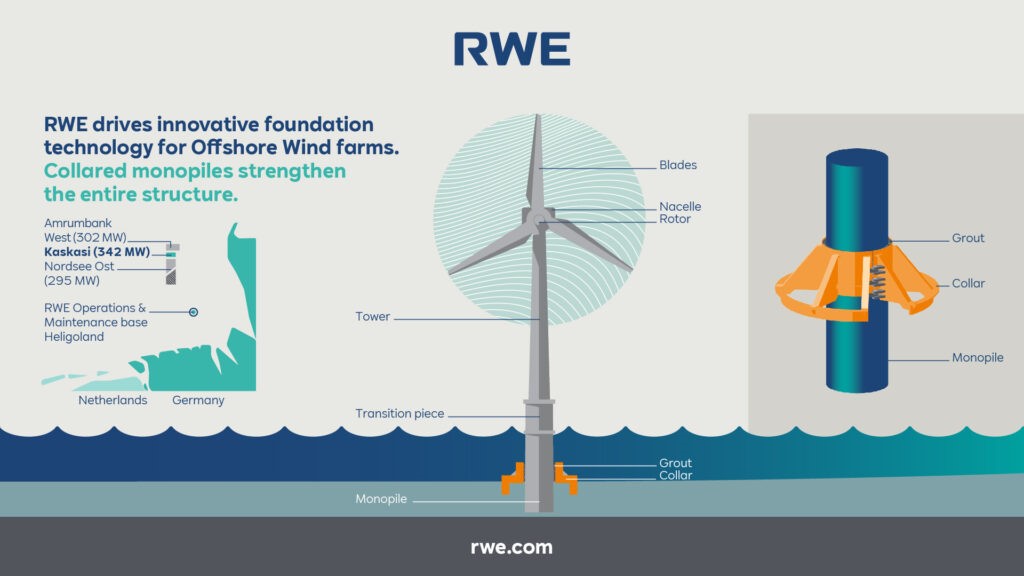

除了使用振動式打樁方式之外,也嘗試在部分的風機基礎上安裝軸環結構(collar),其目的在於增加承載能力,並且改善基礎的結構完整性,尤其在海床條件較不佳的情況下,此設計是由德國的JBO工程公司於RWE內部開發的專利,軸環結構的製造商為Bladt Industries,並且由DEME集團進行軸環結構的運輸及安裝工程,由丹麥的Aalborg港口進行裝船作業,施工船隻為自升式平台船NEPTUNE。本次計畫終將會選取3個風機結構安裝軸環結構,其安裝位置的水深約為25公尺,在單樁結構與軸環結構中間以灌漿方式進行固定,其軸環結構示意圖如圖 3。


三、 離岸風場安裝相關監測
Kaskasi離岸風場將會是目前第一座以振動式打樁方式進行支撐結構的安裝,在施工期間,將會配合相關的研究團隊進行振動式打樁方式的預測模型,並且進行現場量測來進行驗證,除此之外也將針對鯨豚類的行為進行全面的研究。軸環結構目前僅針對部分風機支撐結構進行安裝,未來也會進行測試與未安裝的支撐結構進行比較,以驗證軸環結構是否達成其目的。



資料來源:
1. renews.biz
2. offshorewind.biz
3. 4coffshore.com
4. RWE
